粵東液化天然氣項目由中海油投資建設,CB&I歐洲工程公司承攬三個儲罐的設計、施工、采購工作,受美國CB&I歐洲工程公司委托,我公司承接了三個罐區回填砂工作、樁基工程施工和檢測。自2013年3月7日開始施工,至2013年11月7日竣工,總計完成回填砂工作量約為7.2萬m3,混凝土灌注樁1074根。

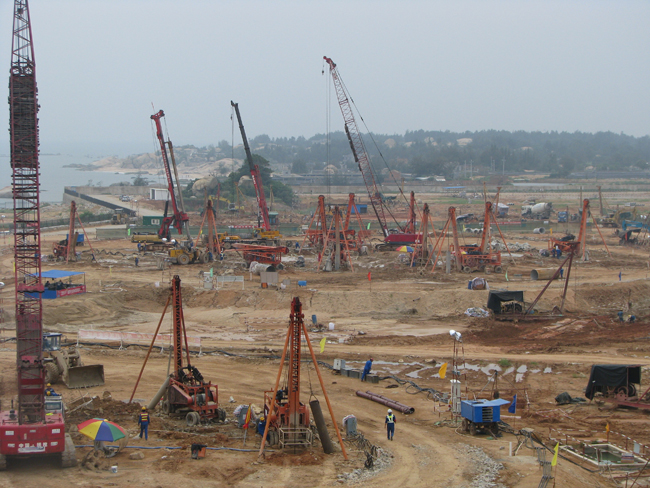

工程原地貌由低矮的侵蝕殘丘、臺地和凹地組成,廠區內東西兩側較多花崗巖巉巖。施工過程中,地層中存在大量孤石、傾斜巖面,在成孔過程中遇到孤石或傾斜巖面時,鉆頭順巖面傾斜方向沖擊,造成斜孔。在施工過程中提前將場地進行平整、碾壓,鉆進過程中保持鉆機底座牢實、平穩,同時采用小沖程手動鉆進。鉆進過程中發現孔斜時立即停止鉆進,往孔內填入石塊等硬質材料至傾斜面以上,重新沖擊鉆進。
共計完成回填砂量60844m³,完成山皮土工程量12589m³;完成樁基施工1074根;完成樁基檢測小應變1078根,靜載試驗11根,聲波檢測108根。
