施工日期:2008.2~2009.12,其中由于圖紙原因停工331天。
廣東臺山發電廠二期(首兩臺1000MW級機組)擴建工程樁基工程,位于珠江口以西60km的銅鼓灣西側海岸邊,屬廣東省臺山市赤溪鎮銅鼓村地域。

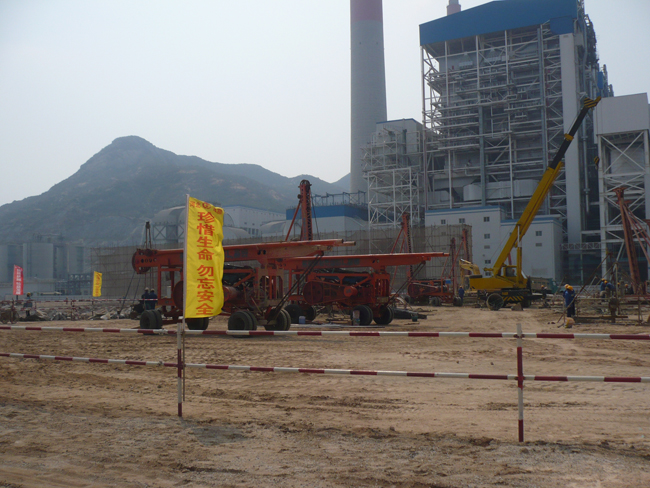

我公司負責樁基工程(A標段)施工任務,主要工作內容包括:樁位測放定位、成孔、鋼筋籠加工制作與安裝、砼攪拌、水下混凝土灌注成樁等。
本工程共完成樁徑Φ800mm的沖孔灌注樁770根,樁徑Φ1000mm的沖孔灌注樁444根,樁徑Φ1200mm的沖孔灌注樁115根,總樁數1329根,共計方量14975.45m3。
在本工程施工過程中,嚴格貫徹執行我公司的質量、環境、職業健康安全管理體系標準,在質量、環境、職業健康安全、文明施工和環境保護方面受到了業主、監理的一致好評。經檢測,達到了設計及規范要求,同時滿足建設單位提出的“保證Ⅰ類樁98%以上,Ⅱ類樁2%以下,保證不出現Ⅲ類、Ⅳ類樁”的質量要求。
