天津鐵廠有限公司2X100MW超高溫亞臨界余熱余氣發電改建項目樁基施工
8/2/2022 10:43:35 AM
本工程位于河北省邯鄲市涉縣,由天津天鐵有限公司投資建設,我公司負責本項目樁基施工,共計完成1360余根樁,樁徑為800mm。

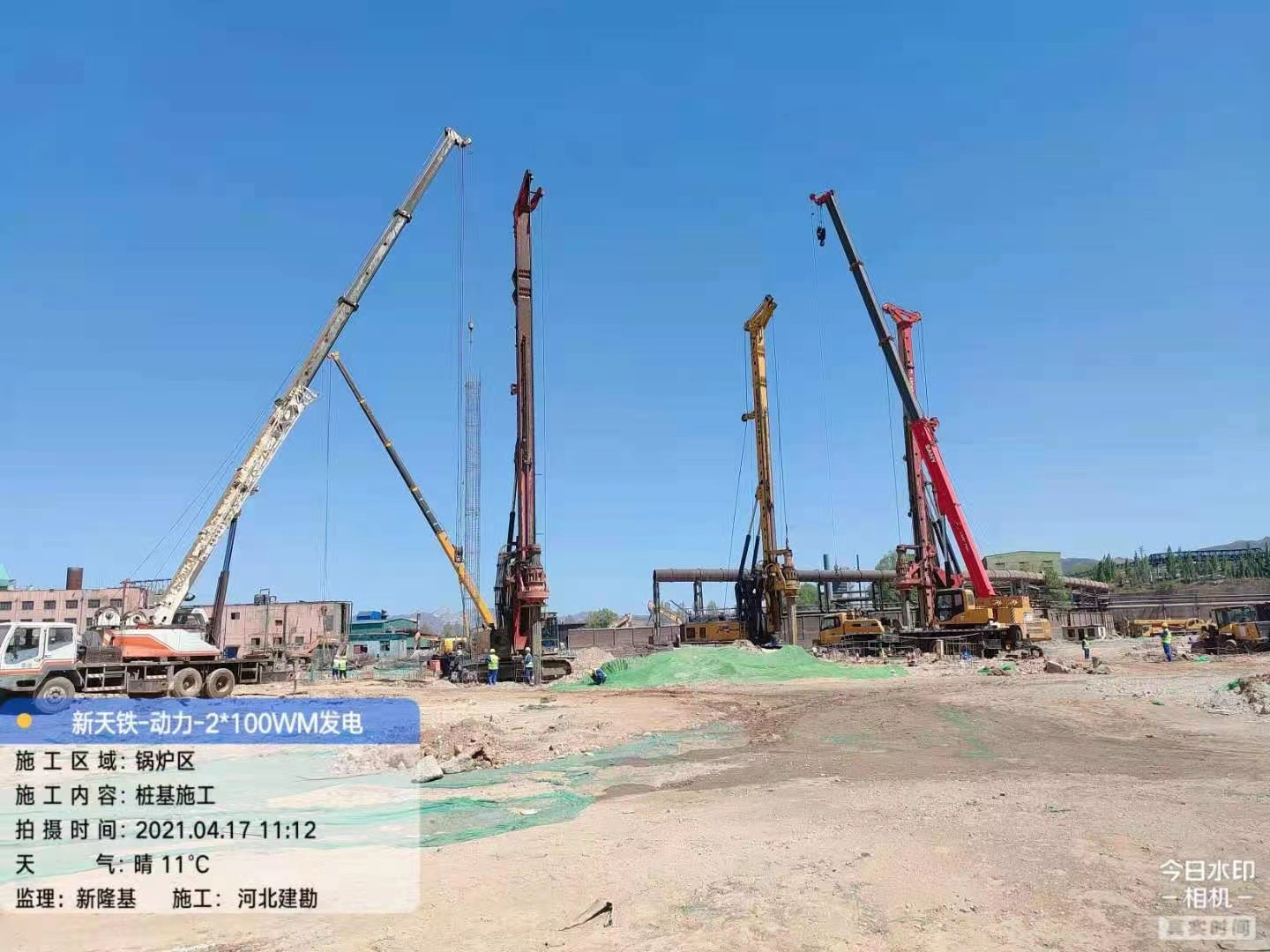

本工程施工于2021年4月26日正式開工,2021年6月18日竣工,歷時54天,滿足合同工期要求。
本工程在勘察深度范圍內未見地下水,灌注樁采用旋挖干作業成孔工藝,孔底虛土厚度是影響灌注樁成孔質量的關鍵因素之一,所以我們采取了有效的預防措施,確保了虛土厚度滿足設計要求。灌注樁存在約2~4m長的空孔,空孔較深,因此,采取了有效措施嚴格控制混凝土超灌高度,確保樁頂混凝土質量和標高滿足設計要求。
在工程施工中,各工序嚴把質量關,每道工序的質檢員均進行了嚴格的自檢,自檢合格后提交監理工程師及建設單位檢查驗收。檢查結果表明:各工序均按設計要求和規范規定進行施工,施工質量合格。根據檢測報告,樁基承載力、抗拔力和樁身完整性均滿足設計和規范要求,地基處理效果達到了預期目的。
