龍口南山LNG一期工程接收站工程EPC項目儲罐樁基工程Ⅰ標段
9/27/2021 4:44:35 PM

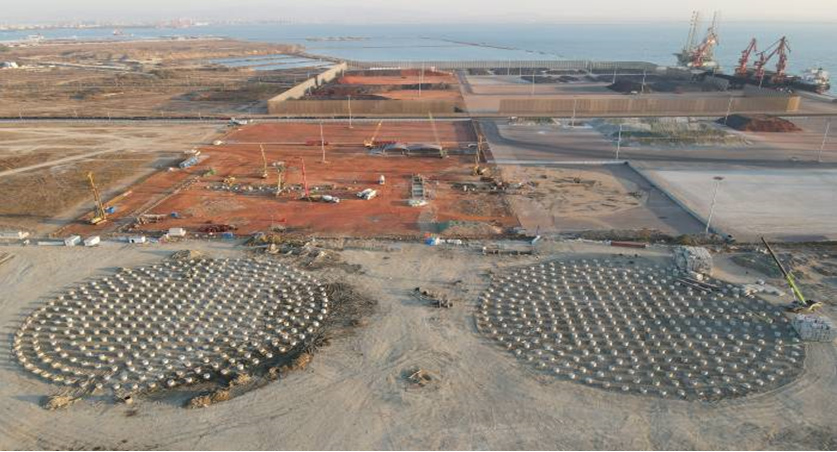

中海油龍口南山LNG接收站一期工程項目(以下簡稱“龍口LNG”)站址位于山東省龍口市煙臺港龍口港區作業區規劃LNG專區,本工程于2020年4月15日開工,2021年4月1日竣工,歷時351天。完成的主要工作量為T-0201、T-0202儲罐樁基工程相關的全部工作,包含:泥漿護壁成孔一體化灌注樁(樁數720根,直徑1.5m,樁長為9.86m~41.8m不等,混凝土等級C40P8)40765.71m³、鋼筋籠3564.846t、入巖增加費10892.03m³、聲測管(SCG50-1)8601.59m、碎石樁(樁徑1m,樁長8m,樁數3497根)21972.3m³、旋挖棄土外運39358.86m³、預留隔震墊安裝孔洞(單樁孔洞數量10個,孔洞長度0.9m,孔徑80mm)720套,超前鉆5247.5m。

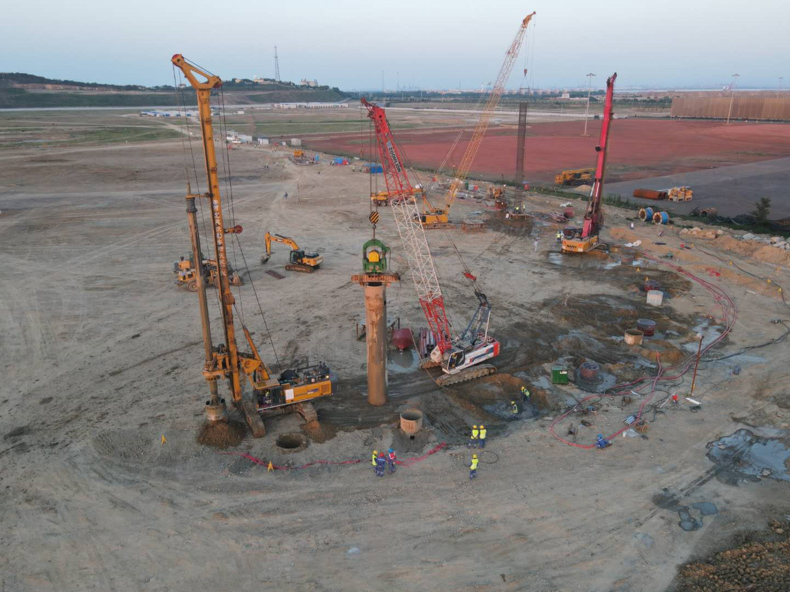

本工程樁位布置為灌注樁周圍是碎石樁,因先施工8m長碎石樁再施工灌注樁,碎石樁與灌注樁距離僅0.38m,灌注樁成孔時孔壁易塌孔無法鉆進成孔,通過采用振動錘沉拔10m長鋼護筒一體化成樁方法,大大提高了樁柱一體化成樁質量。施工過程中因實際巖面深度與勘察報告出入較大,且巖層錯綜復雜,基巖判定效率低且準確性差,通過超前鉆施工探明基巖面準確位置,提高了判巖效率及準確性,保證了成樁質量。因鋼筋籠較長且直徑大、主筋粗根數多、主筋采用機械連接,鋼筋籠加工難度大,通過用機械連接電動扳手進行主筋機械連接,大大提高了鋼筋籠制作速度。本工程每根灌注樁頂部均需預留10個隔震橡膠墊安裝孔洞(直徑80mm,孔深900mm),以樁中心為圓心沿圓周均勻布置,精度要求較高,施工難度大,通過使用整體模板支架定位并預埋波紋管,保證了預留孔的質量和精度。
本工程經建設單位、監理、總包、設計、勘察綜合驗收,工程整體質量評定為合格。碎石樁和灌注樁通過第三方檢測,檢測結果均合格,合格率100%。其中低應變720根,I類樁占99.3%,無Ⅲ、Ⅳ類樁;聲波透射法72根,I類樁占100%,無Ⅲ、Ⅳ類樁;單樁豎向抗壓靜載8根,單樁豎向抗壓承載力特征值為10000KN,滿足設計要求;圓錐動力觸探40組,樁身連續性較好,密實度稍密~密實;標準貫入40組,液化性已消除。
整個施工過程中未發生安全質量事故,工程質量優良,HSE管理受控,安全質量“零事故”,進度滿足要求,各項指標均達到了合同要求,得到了監理、總包和建設單位的認可和好評。由于公司的出色表現,海洋石油工程股份有限公司龍口南山LNG一期工程接收站工程EPC項目組對公司和個人進行了表彰,授予公司“質量管理先進單位”和“HSE管理先進單位”,并有多人被授予“優秀項目管理者”、“質量管理先進個人”、“HSE管理先進個人”稱號。
