本工程位于廣東省東莞市沙田鎮立沙島工業園區石化三路南側,我單位共完成了Φ1200mm鉆孔灌注樁355根(其中試樁3根),平均樁長34.2m,施工總方量為13700m³。

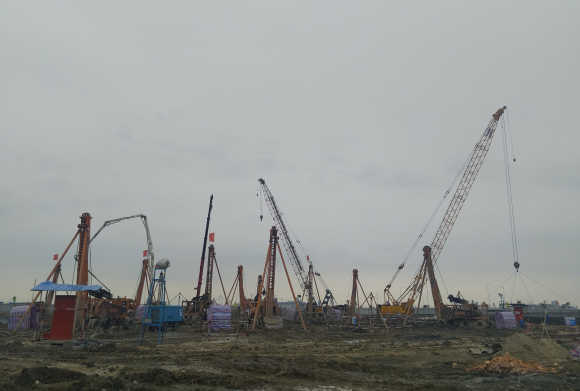

本工程先后投入人員共計108名,其中管理人員22人,一線施工人員86人。根據工程進度需要,我項目部投入了13臺CZ-6A型沖擊鉆機及配套輔助機械進行樁基成孔、鋼筋籠制作安放、混凝土灌注、樁底后壓漿施工。
本區域地質以淤泥層、中砂、強風化泥巖、中風化泥巖進行鉆孔施工,終孔持力層為入中風化泥巖4m,單機成孔時間2天,平均完成5根樁施工任務。業主方及監理單位現場全過程監督檢查,進行質量驗收,樁基全部驗收合格。
現場一線人員以高度的責任心、事業心克服雷雨天氣影響,攻難關、搶進度,頑強堅守奮戰在工作崗位上。同時受到了業主方和監理單位一致好評,對我公司工作給予了充分肯定。
