施工時間:2010年3月8日至2011年4月25日

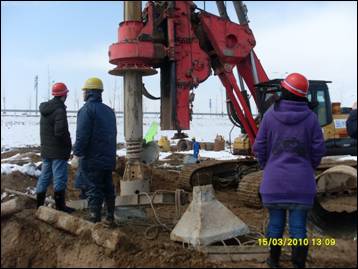

興昌佳苑西區1#—4#樓基礎樁工程位于北京市昌平區南邵鎮南邵村西南,本工程包含樁基施工、土方開挖、基坑南坡護坡施工及基坑冬季保暖4部分工作內容,其中,1#-4#樓基礎樁采用泥漿護壁旋挖鉆機鉆孔灌注樁及沖擊鉆機鉆孔灌注樁型式,樁徑800mm,設計方量9000余立方米;施工完成土方開挖16000余立方米;基坑南坡采用打入式摩擦型土釘支護形式,坡面掛網噴射砼,完成支護面積2000余平方米。
本工程施工工期緊,工序多,且施工經歷冬雨季,因此,施工過程中合理的安排各工序施工順序,采用了完善的冬雨季施工方案。在基礎樁施工過程中,解決了地表13m范圍內松散回填地層(夾雜卵石、大塊漂石)引起的嚴重漏漿、塌孔問題,保證了工程順利開展。
本工程樁基施工及邊坡支護主控項目完全滿足設計和規范要求,一般項目合格率100%。
