江西大唐國際撫州電廠2×1000MW新建工程項目位于江西省撫州市,規劃容量4×1000MW,一次規劃,分期實施,其中本期工程新建2×1000MW超臨界燃煤發電機組,于2013年12月01日開工, 2014年3月19日竣工。

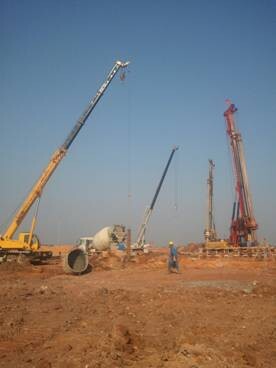

該工程巖層大部分為泥巖,巖層長時間浸水會軟化,承載力降低,為保證樁端承載力,成孔后必須加快鋼筋籠安放、導管下設施工速度,縮短巖層浸水時間。需要鋼筋籠、施工設備提前就位加速施工。
采用旋挖成孔灌注樁(摩擦端承樁)進行地基處理,以中等風化泥巖或中等風化泥質粉砂巖為樁端持力層,樁端進入中風化泥巖或中等風化泥質粉砂巖2d~4d(d為樁徑),樁長約11~23m,局部區域樁長30m左右。共完成鉆孔灌注樁1177根,理論方量共計15071.09m3。施工完畢后經檢測,Ⅰ類樁1172根,Ⅱ類樁5根,合格率100%,Ⅰ類樁率99.5%。
本工程施工,得到了得到了業主(江西大唐國際撫州發電有限責任公司)、總包(中國能源建設集團廣東省電力設計研究院)、監理(江西誠達工程咨詢監理有限公司)等單位的認可與高度評價。
